解体に関するお問い合わせは.
0120-37-2025

解体工事を考え始めたとき、「いったいどのくらいの期間がかかるのだろう?」と疑問に思う方は多いのではないでしょうか。工期は、ご近所へのご挨拶や新しい建物の計画を立てる上でも重要なポイントになります。しかし、解体工事の期間は建物の大きさや構造、さらには立地条件や天候によっても変動するため、一概に「何日間で終わります」とは言えません。
この記事では、解体工事を検討されている皆様の疑問や不安に寄り添い、工期の目安や、期間が変動する可能性のある要因について、専門家の視点から分かりやすく解説します。
解体工事の期間を左右する最も大きな要因は、建物の構造です。構造が頑丈であるほど、解体には時間と手間がかかります。ここでは、一般的な戸建て住宅でよく見られる「木造」「鉄骨造(S造)」「鉄筋コンクリート造(RC造)」の3つの構造別に、30坪程度の建物を想定した工期の目安を見ていきましょう。
| 建物の構造 | 工期の目安(30坪程度) | 特徴 |
|---|---|---|
| 木造 | 7日~14日 | 日本の戸建て住宅で最も一般的な構造。比較的解体が容易で、工期は短めです。 |
| 鉄骨造(S造) | 10日~20日 | 柱や梁に鉄骨を使用している構造。木造よりも頑丈なため、解体に少し時間がかかります。 |
| 鉄筋コンクリート造(RC造) | 14日~30日 | 鉄筋とコンクリートを組み合わせた非常に強固な構造。解体には大型重機や特殊な工法が必要となり、工期は長くなる傾向があります。 |
※S造(Steel)は鉄骨造、RC造(Reinforced Concrete)は鉄筋コンクリート造を指す建築用語です。
もちろん、これはあくまで目安です。同じ30坪の木造住宅でも、平屋か2階建てか、あるいは3階建てかによって工期は変わります。建物の規模が大きくなれば、その分、工期も長くなります。

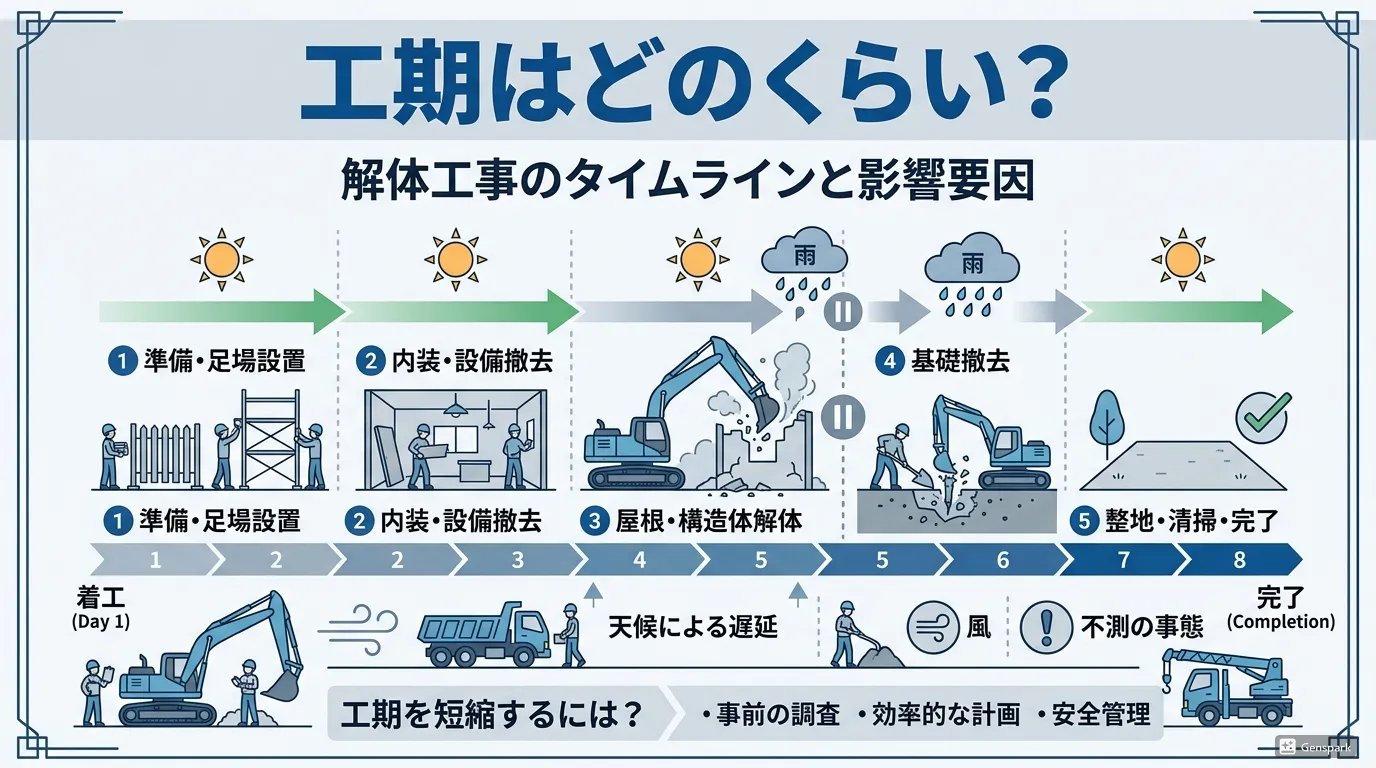

見積もり時に提示された工期は、あくまで「順調に進んだ場合」の予測です。実際には、さまざまな要因で工事が遅れ、工期が延びてしまう可能性があります。ここでは、工期が変動する代表的な要因について解説します。
解体工事は屋外での作業が中心となるため、天候の影響を大きく受けます。特に、大雨や台風、大雪、強風などの悪天候時には、安全確保のために作業を中断せざるを得ません。また、雨が降ると地面がぬかるみ、重機の搬入や作業が難しくなることもあります。こうした天候不順が続くと、工期は数日から1週間以上延びる可能性があります。

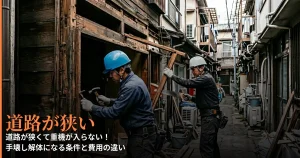

工事現場の立地条件も、工期に大きく影響します。例えば、前面道路の道幅が狭く、大型の重機やトラックが入れない場合は、小型の重機を使用したり、手作業での解体が増えたりするため、時間がかかります。また、隣家との距離が近い場合は、騒音や振動、粉塵の飛散に通常以上の配慮が必要となり、防音・防塵シートの設置などに時間がかかることがあります。
古い建物(主に2006年以前に建てられたもの)では、建材にアスベスト(石綿)が使用されている可能性があります。アスベストは、飛散すると人体に深刻な健康被害を及ぼすため、法律で定められた手順に従って、専門の作業員が慎重に除去作業を行う必要があります。アスベストの除去作業には追加で数日〜数週間の期間が必要となり、工期が大幅に延長される最も大きな要因の一つです。
アスベスト(石綿)とは?
かつて断熱材や耐火材として広く使われていた天然の鉱物繊維。非常に細かいため飛散しやすく、吸い込むと肺がんや中皮腫などの原因となることが分かっています。
土地を掘り起こした際に、地中から以前の建物の基礎や浄化槽、井戸、コンクリートガラといった地中埋設物が見つかることがあります。これらは解体工事の見積もりには含まれていない「追加工事」となり、撤去するために別途費用と工期が必要になります。
建物内に家具や家電、衣類などの残置物が多く残っている場合、その分別・処分に時間がかかり、解体作業に着手するまでの期間が延びてしまいます。解体業者に処分を依頼することも可能ですが、費用を抑え、工期をスムーズに進めるためにも、可能な範囲でご自身で片付けておくことをお勧めします。
「解体工事の期間」というと、実際に建物を壊している期間だけをイメージしがちですが、実際にはその前後の準備や手続きにも時間がかかります。依頼する業者を決めてから工事が完了し、すべての手続きが終わるまでには、全体で1ヶ月半から2ヶ月程度を見ておくと良いでしょう。
本記事では、解体工事の工期の目安と、期間が変動するさまざまな要因について解説しました。30坪程度の木造住宅であれば1〜2週間が目安ですが、建物の構造や立地条件、予期せぬトラブルなどによって工期は延びる可能性があります。また、業者選びから各種手続きまで含めると、全体では1ヶ月半〜2ヶ月程度かかることを見込んでおくと安心です。
解体工事は、お客様にとって一大プロジェクトです。だからこそ、工期について正しく理解し、余裕を持ったスケジュールを組むことが大切です。この記事が、皆様の不安を少しでも解消し、スムーズな解体工事計画の一助となれば幸いです。
